Перейти к содержанию

Диаграмма Ганта. Настройка

Введение

На форме можно разместить диаграмму Ганта, которая будет строиться динамически по данным приложения.

Для формирования диаграммы Ганта требуется настроить несколько шаблонов и атрибутов строго определённых типов.

Инструкции по работе с диаграммой Ганта см. в параграфе «Диаграмма Ганта. Использование».

См. также инструкции по настройке и использованию диаграммы Ганта на дашбордах: Временная шкала на рабочем столе. Настройка и использование.

Пример диаграммы Ганта

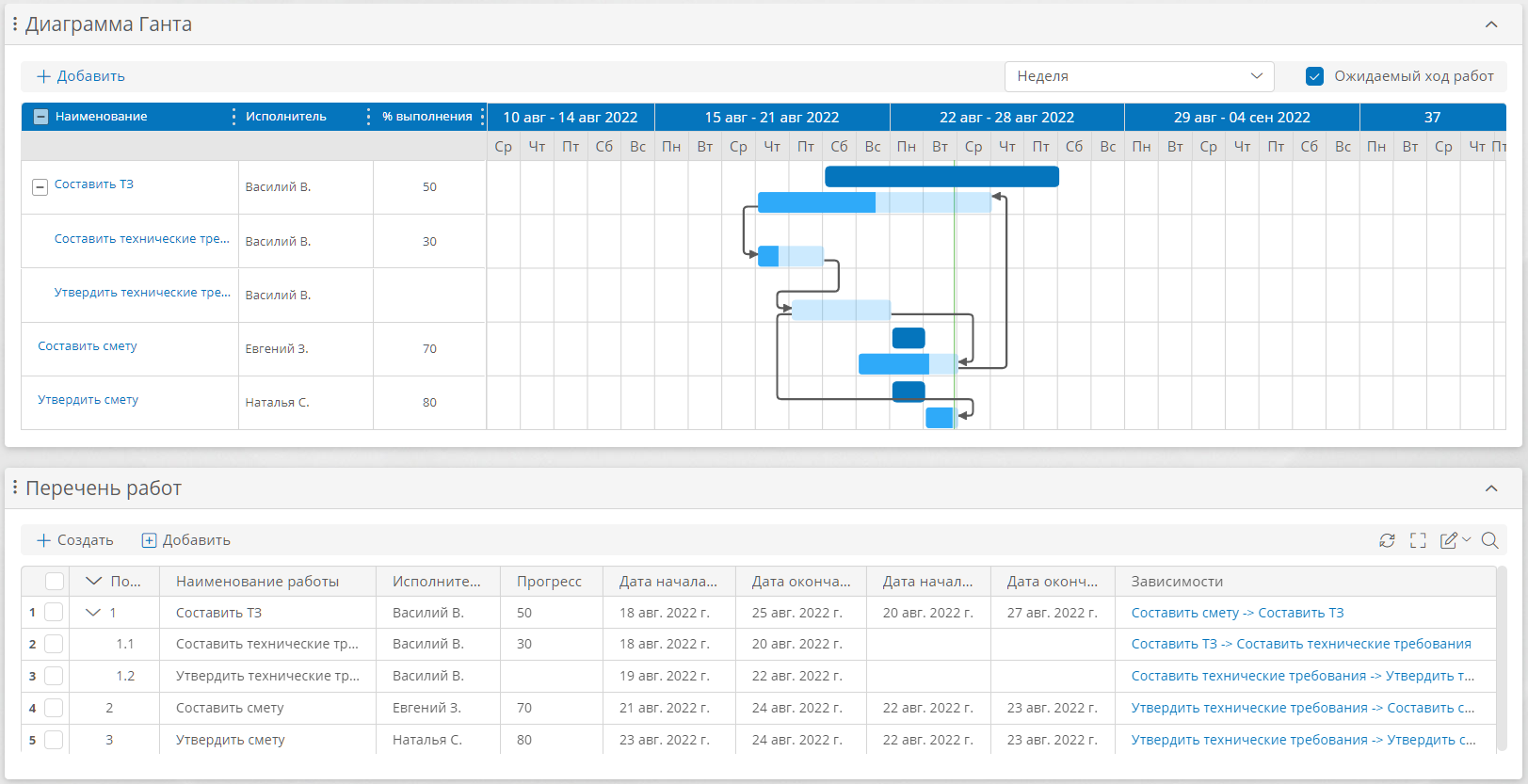

Пример диаграммы Ганта

Настройка шаблонов и форм

  1. Создайте три шаблона записи:

    • Работы
    • План работ
    • Зависимости работ
  2. В шаблоне «Работы» создайте и поместите на форму атрибуты:

    • Дата начала
    • Дата начала плановая
    • Дата окончания
    • Дата окончания плановая
      • Тип данных: дата и время
    • Дочерние работы
      • Тип данных: запись.
      • Связанный шаблон: Работы
      • Хранить несколько значений: флажок установлен.
      • Взаимная связь с новым атрибутом: Родительская работа.
    • Зависимости работ
      • Тип данных: запись.
      • Связанный шаблон: Зависимости работ.
      • Хранить несколько значений: флажок установлен.
      • Взаимная связь с новым атрибутом: Зависимая работа.
    • Исполнитель
      • Тип данных: аккаунт.
    • Наименование работы
      • Тип данных: текст.
      • Использовать как заголовок записей: флажок установлен.
    • Позиция в иерархии
      • Тип данных: текст.
    • Прогресс
      • Тип данных: число.
    • Номер работы
      • Тип данных: число.
      • Количество знаков после запятой: не преобразовывать

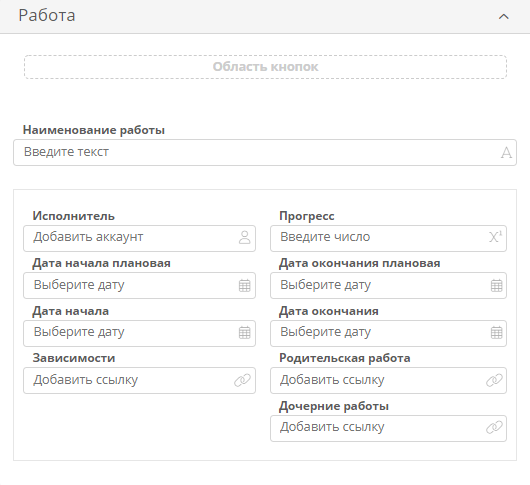

    Основная форма шаблона «Работы»
    Основная форма шаблона «Работы»
  3. В шаблоне «Зависимости работ» создайте и поместите на основную форму атрибуты:

    • Задержка
      • Тип данных: длительность
    • Предшествующая работа
      • Тип данных: запись
      • Связанный шаблон: Работы
    • Наименование зависимости

      • Тип данных: текст
      • Вычислять автоматически: флажок установлен
      • Вычисляемое значение:
      CONCAT(LIST($Предшествующаяработа->Наименованиеработы,
      " -> ",
      $Зависимаяработа->Наименованиеработы))
    • Тип связи

      • Тип данных: список значений.
      • Список значений — четыре значения:

        Внимание!

        Системные имена значений данного атрибута должны быть именно такими, как указано ниже. В противном случае диаграмма Ганта не будет формироваться должным образом.

        Системное имя EN RU
        startToStart Start to start Начало-начало
        startToEnd Start to end Начало-окончание
        endToStart End to start Окончание-начало
        endToEnd End to end Окончание-окончание

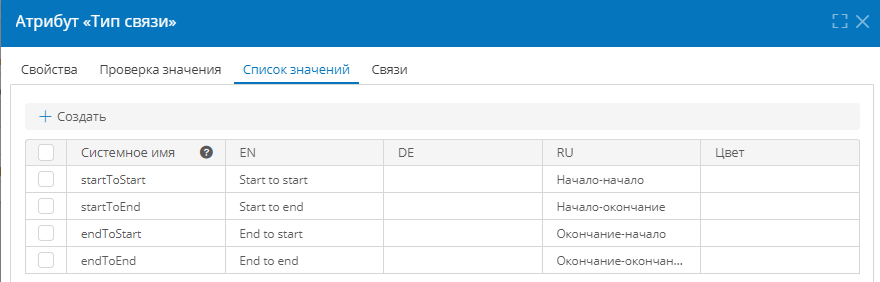

    Список значений атрибута «Тип связи»
    Список значений атрибута «Тип связи»

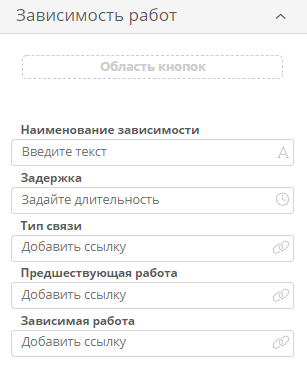

    Основная форма шаблона «Зависимости»
    Основная форма шаблона «Зависимости»
  4. В шаблоне «Планы работ» создайте и дважды поместите на форму атрибут:

    • Работы

      • Тип данных: запись
      • Связанный шаблон: Работы
      • Хранить несколько значений: флажок установлен
      • Взаимная связь с новым атрибутом: Связь

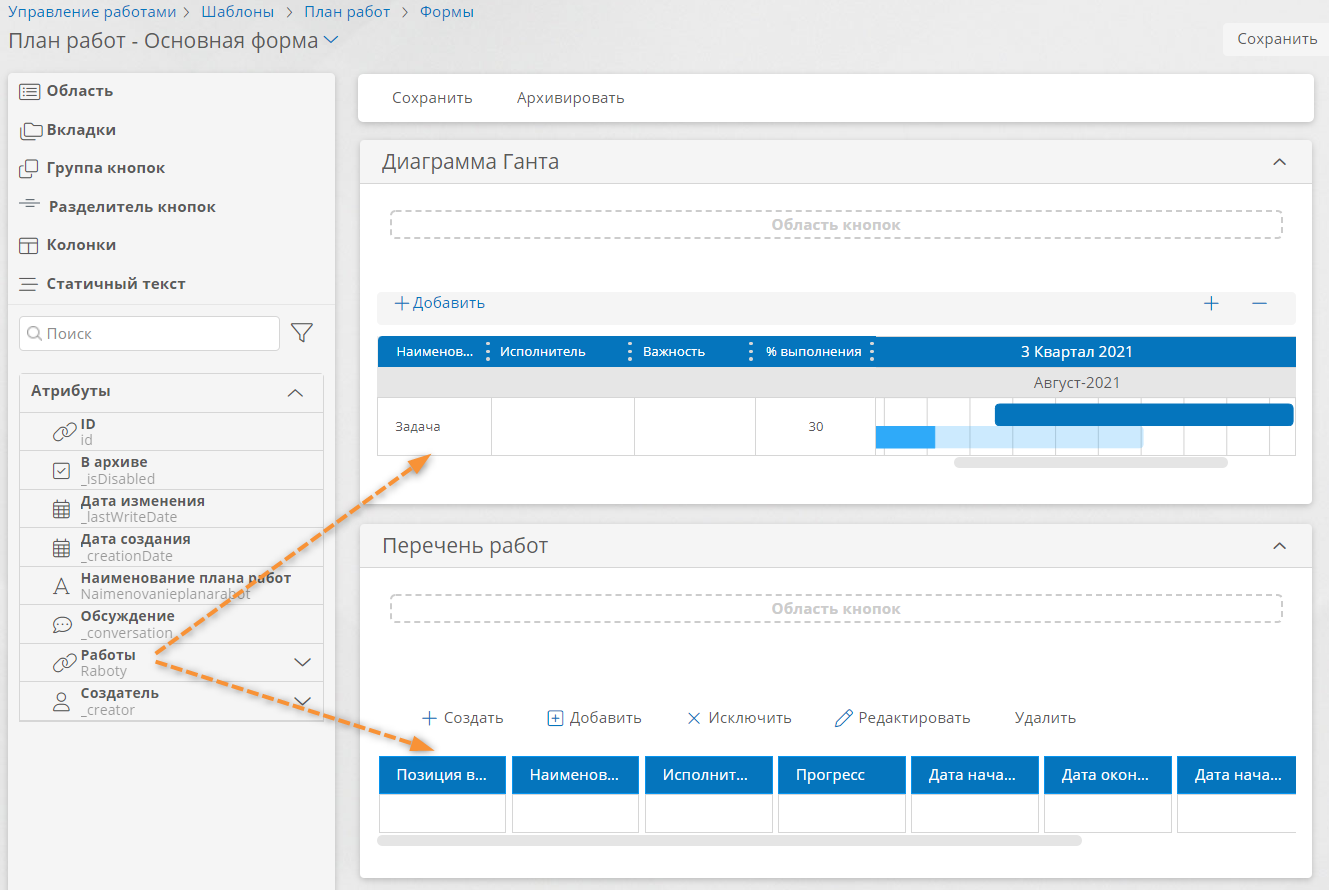

    Основная форма шаблона «План работ»
    Основная форма шаблона «План работ»
  5. Для первого поля «Работы» на форме выберите представление «Диаграмма Ганта» и установите следующие свойства диаграммы, выбрав ранее созданные атрибуты:

    • Наименование: Наименование работы
    • Исполнитель: Исполнитель
    • Дата начала плановая: Дата начала плановая
    • Дата начала фактическая: Дата начала
    • Дата окончания плановая: Дата окончания плановая
    • Дата окончания фактическая: Дата окончания
    • Процент выполнения: Прогресс
    • Форма: Работы - Основная форма
    • Дочерние работы: Дочерние работы
    • Упорядочивание: Номер работы
    • Зависимости: Зависимости работ
    • Предшествующая работа: Предшествующая работа
    • Типы связей: Тип связи
    • Задержка/опережение: Задержка

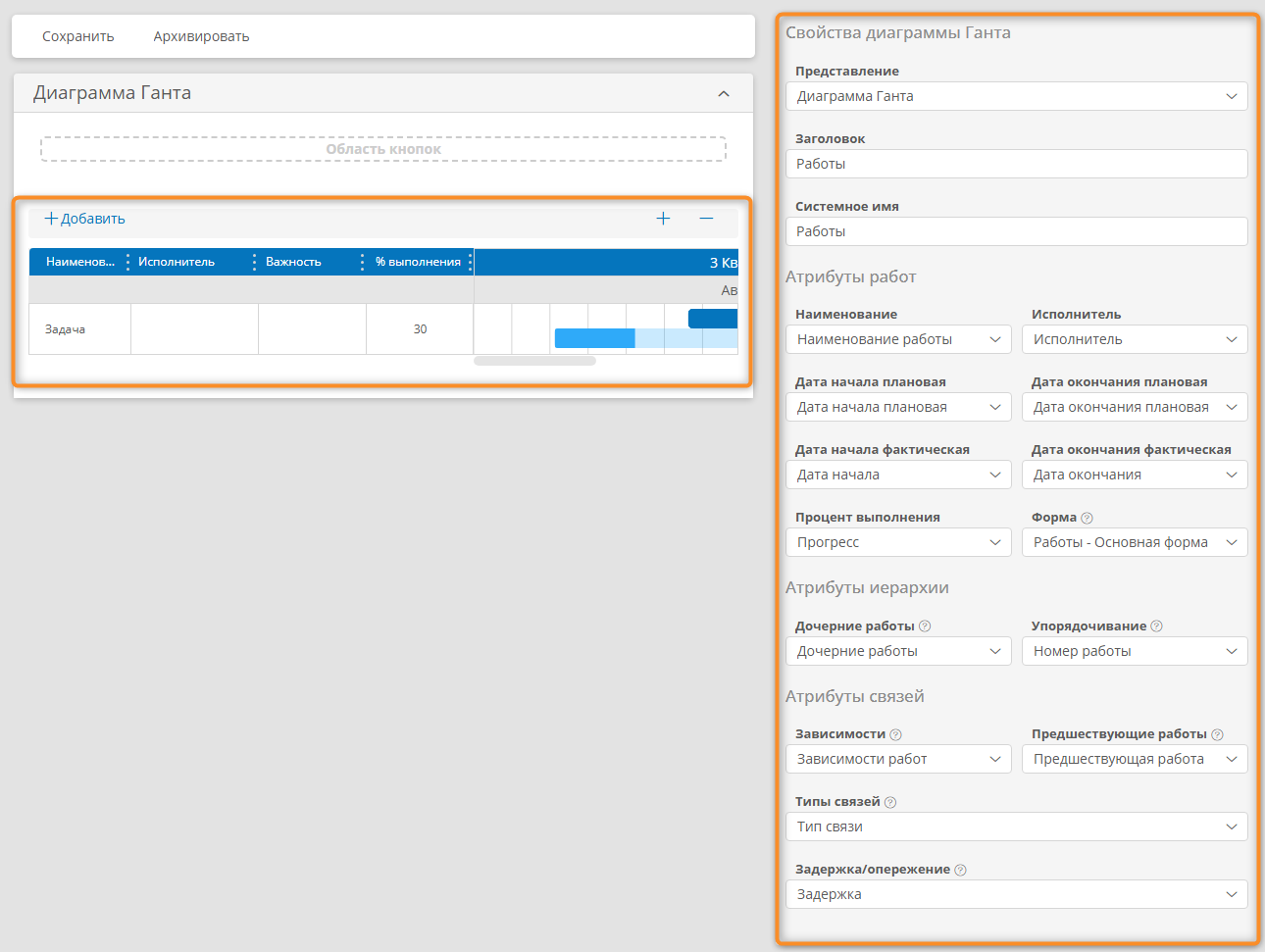

    Свойства диаграммы Ганта на форме
    Свойства диаграммы Ганта на форме
  6. Для второго поля «Работы» на форме выберите представление «Таблица» и установите следующие свойства таблицы, выбрав ранее созданные атрибуты:

    • Доступ: Разрешить ввод
    • Дочерние записи: Дочерние работы
    • Упорядочивание: Номер работы
    • Иерархическая нумерация: Позиция в иерархии
    • Перетащите на область кнопок таблицы кнопки: Создать ‌, Добавить, Исключить, Редактировать, Удалить.

      Две кнопки «Создать» у таблиц

      Для таблиц предусмотрено две кнопки «Создать»:

      • кнопка со значком ‌ создаёт запись, связанную с текущей, и помещает её в таблицу;
      • кнопка со значком ‌ создаёт запись в связанном шаблоне, но не связывает её с текущей записью.

      Для создания дочерних работ необходимо использовать кнопку «Создать» ‌.

    • Перетащите в таблицу атрибуты шаблона «Работы»:

      • Позиция в иерархии — в свойствах столбца установите доступ: только чтение.
      • Наименование работы
      • Исполнитель
      • Прогресс
      • Дата начала плановая
      • Дата начала
      • Дата окончания плановая
      • Дата окончания
      • Зависимости работ — в свойствах столбца установите флажки «Разрешить создание записей» и «Разрешить редактирование записей».

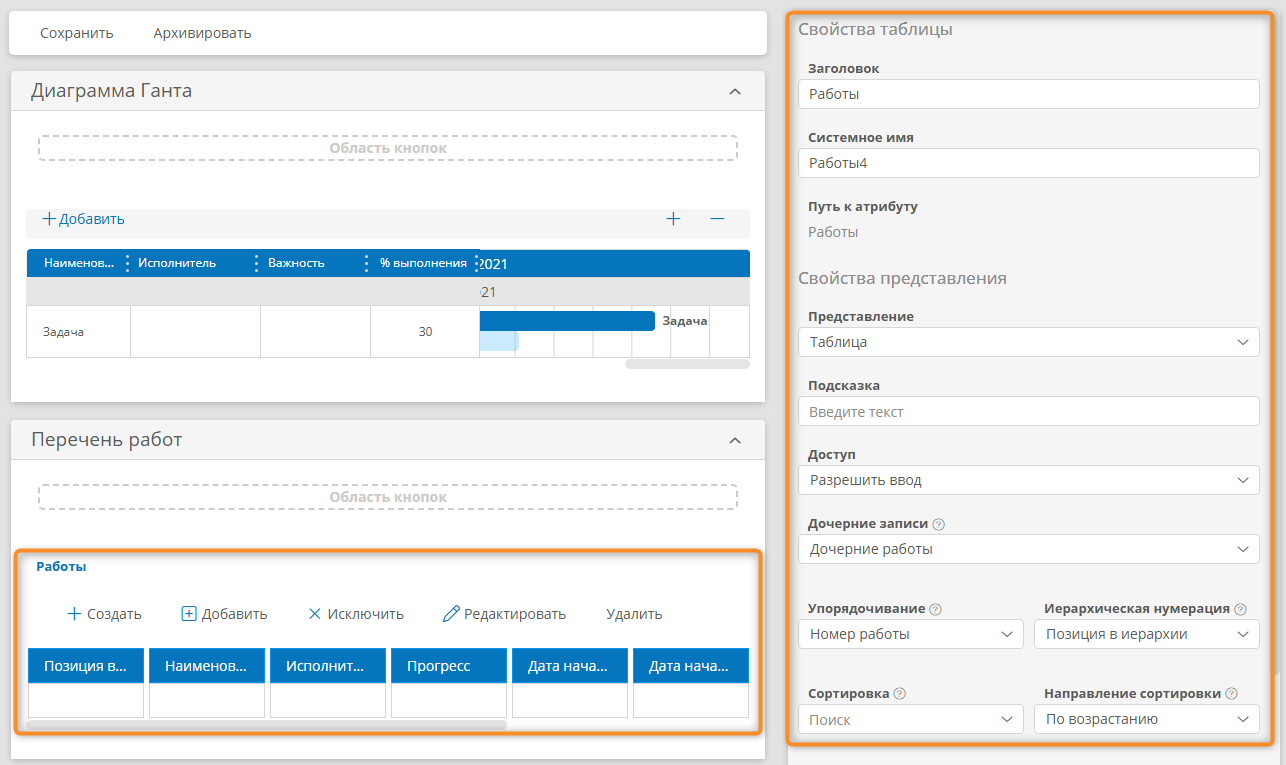

    Свойства таблицы работ на форме
    Свойства таблицы работ на форме
‌ К началу
