Диаграмма Ганта. Использование

Работа с диаграммой Ганта

В данном примере предполагается, что диаграмма Ганта создана по инструкциям в статье «Диаграмма Ганта. Настройка».

См. также инструкции по настройке и использованию диаграммы Ганта на дашбордах: Временная шкала на рабочем столе. Настройка и использование.

  1. Создайте и откройте запись в шаблоне «План работ».
  2. Создайте записи в шаблоне «Работы» с помощью таблицы на форме «План работ» например:

    • Составить ТЗ;
    • Составить технические требования.
  3. Укажите исполнителей, даты начала и окончания работ.

  4. Укажите прогресс работ в процентах (без символа %). Прогресс отображается на диаграмме как полоса более тёмного цвета на полосе планового хода работы.

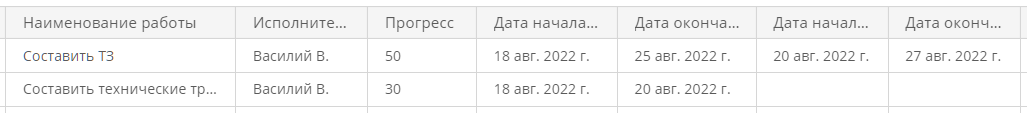

    Созданные работы в таблице
    Созданные работы в таблице

  5. Нажмите поле «Зависимости» в строке работы «Составить технические требования».

  6. В раскрывающемся списке зависимостей нажмите кнопку «Создать».

    Создание зависимости работ
    Создание зависимости работ

  7. В форме зависимости работ укажите тип связи работ. От типа связи будет зависеть положение и направление стрелки, связывающей работы на диаграмме:

    • Начало-начало;
    • Начало-окончание;
    • Окончание-начало;
    • Окончание-окончание.

    Выбор типа связи работ
    Выбор типа связи работ

  8. Укажите задержку. Если указана задержка и у зависимой работы не указана дата начала или плановая дата начала, то отсутствующая дата будет равна сумме даты окончания предшествующей работы и задержки.

  9. Выберите предшествующую и зависимую работы.
  10. Нажмите кнопку «OK», чтобы сохранить зависимость работ.

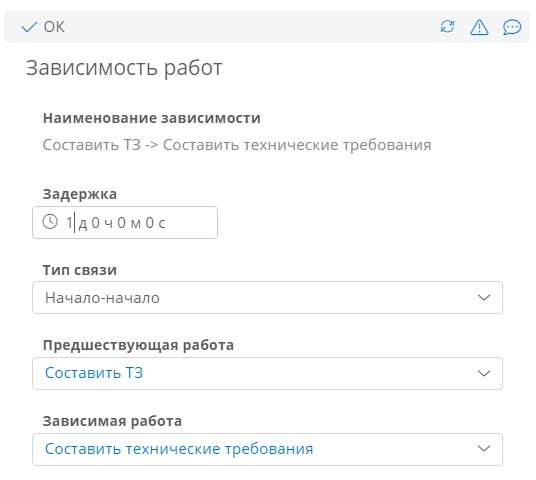

    Зависимость работ
    Зависимость работ

  11. Чтобы сделать работу «Составить технические требования» дочерней для работы «Составить ТЗ», установите для неё флажок выбора в первом столбце и нажмите кнопку «На уровень ниже».

    Перевод работы в статус дочерней
    Перевод работы в статус дочерней

  12. Нажмите кнопку «Сохранить» в верхней части формы, чтобы сохранить запись плана работ.

  13. Выберите интервал отображения диаграммы Ганта: неделя, месяц, год или десятилетие.
  14. Установите или снимите флажок »Ожидаемый ход работ». Ожидаемый ход работ отображается в виде отдельной полосы над полосой планового хода работы.

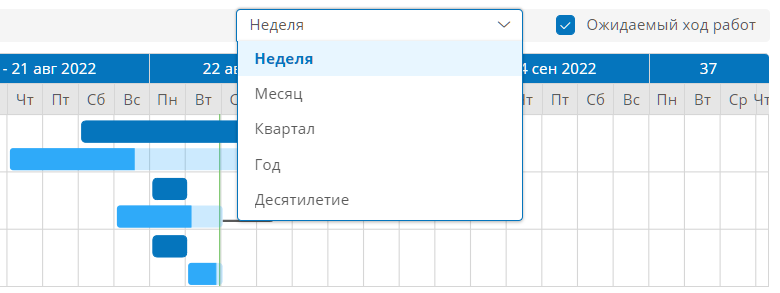

    Интервал отображения диаграммы и флажок отображения ожидаемого хода работ
    Интервал отображения диаграммы и флажок отображения ожидаемого хода работ

  15. Чтобы просмотреть сведения о работе, нажмите соответствующую полосу на диаграмме.

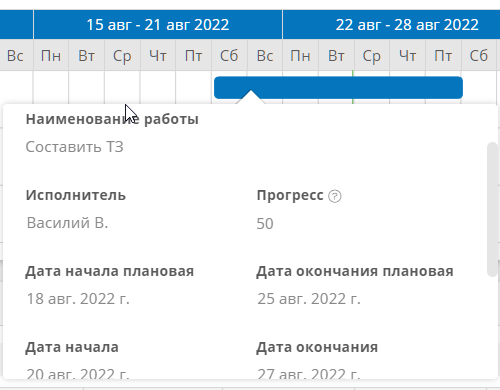

    Сведения о работе на диаграмме
    Сведения о работе на диаграмме

  16. Чтобы просмотреть сведения о зависимости работ, нажмите связывающую их стрелку на диаграмме.

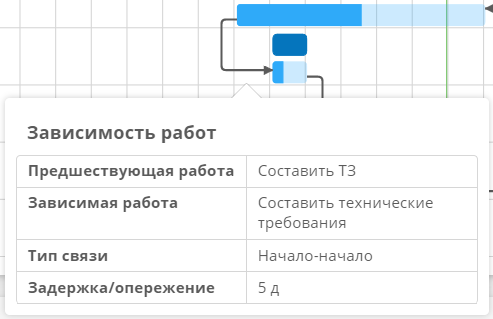

    Сведения о зависимости работ на диаграмме
    Сведения о зависимости работ на диаграмме

К началу
