Диаграмма Ганта. Настройка

Введение

На форме можно разместить диаграмму Ганта, которая будет строиться динамически по данным приложения.

Для формирования диаграммы Ганта потребуется настроить несколько шаблонов и атрибутов определённых типов.

См. также статью «Диаграмма Ганта. Использование».

Пример диаграммы Ганта

Пример диаграммы Ганта

Настройка шаблонов и форм

  1. Создайте три шаблона записи:

    • Работы
    • План работ
    • Зависимости работ
  2. В шаблоне «Работы» создайте и поместите на форму атрибуты:

    • Дата начала
    • Дата начала плановая
    • Дата окончания
    • Дата окончания плановая
      • Тип данных: дата и время
    • Дочерние работы
      • Тип данных: запись.
      • Связанный шаблон: Работы
      • Хранить несколько значений: флажок установлен.
      • Взаимная связь с новым атрибутом: Родительская работа.
    • Зависимости работ
      • Тип данных: запись.
      • Связанный шаблон: Зависимости работ.
      • Хранить несколько значений: флажок установлен.
      • Взаимная связь с новым атрибутом: Зависимая работа.
    • Исполнитель
      • Тип данных: аккаунт.
    • Наименование работы
      • Тип данных: текст.
      • Использовать как заголовок записей: флажок установлен.
    • Позиция в иерархии
      • Тип данных: текст.
    • Прогресс
      • Тип данных: число.
      • Количество знаков после запятой: не преобразовывать
    Основная форма шаблона «Работы»
    Основная форма шаблона «Работы»
  3. В шаблоне «Зависимости работ» создайте и поместите на основную форму атрибуты:

    • Задержка

      • Тип данных: длительность.
    • Предшествующая работа

      • Тип данных: запись.
      • Связанный шаблон: Работы.
    • Наименование зависимости

      • Тип данных: текст.
      • Вычислять автоматически: флажок установлен.
      • Вычисляемое значение:
      CONCAT(LIST($Predshestvuyuschayarabota->Naimenovanieraboty,
      " -> ",
      $Zavisimayarabota->Naimenovanieraboty))
      • Свойство «Доступ» на форме: только чтение.
    • Тип связи

      • Тип данных: список значений.
      • Список значений — четыре значения:

        Внимание!

        Системные имена значений данного атрибута должны быть именно такими, как указано ниже. В противном случае диаграмма Ганта не будет формироваться должным образом.

        Системное имя EN RU
        startToStart Start to start Начало-начало
        startToEnd Start to end Начало-окончание
        endToStart End to start Окончание-начало
        endToEnd End to end Окончание-окончание
    Список значений атрибута «Тип связи»
    Список значений атрибута «Тип связи»

    Основная форма шаблона «Зависимости»
    Основная форма шаблона «Зависимости»
  4. В шаблоне «Планы работ» создайте и дважды поместите на форму атрибут:

    • Работы

      • Тип данных: запись.
      • Связанный шаблон: Работы
      • Хранить несколько значений: флажок установлен.
      • Взаимная связь с новым атрибутом: Связь.
    Основная форма шаблона «План работ»
    Основная форма шаблона «План работ»
  5. Для первого поля «Работы» на форме выберите представление «Диаграмма Ганта» и установите следующие свойства диаграммы, выбрав ранее созданные атрибуты:

    • Наименование: Наименование работы.
    • Исполнитель: Исполнитель.
    • Дата начала плановая: Дата начала плановая.
    • Дата начала: Дата начала.
    • Дата окончания плановая: Дата окончания плановая.
    • Дата окончания: Дата окончания.
    • Процент выполнения: Прогресс.
    • Форма: Работы - Основная форма.
    • Дочерние работы: Дочерние работы.
    • Упорядочивание: Номер работы.
    • Зависимости: Зависимости.
    • Предшествующая работа: Предшествующая работа.
    • Типы связей: Тип связи.
    • Задержка/опережение: Задержка.
    Свойства диаграммы Ганта на форме
    Свойства диаграммы Ганта на форме

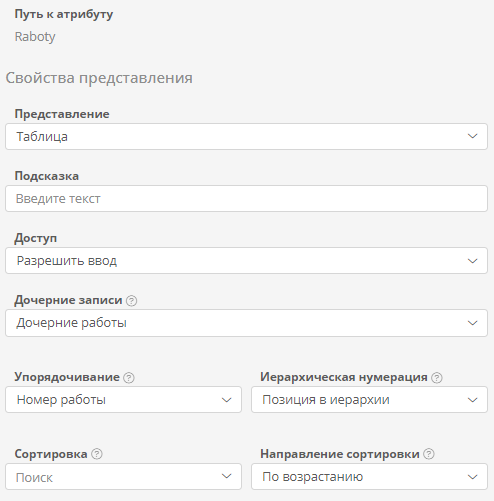

  6. Для второго поля «Работы» на форме выберите представление «Таблица» и установите следующие свойства таблицы, выбрав ранее созданные атрибуты:

    • Доступ: Разрешить ввод.
    • Дочерние записи: Дочерние работы.
    • Упорядочивание: Номер работы.
    • Иерархическая нумерация: Позиция в иерархии.
    • Перетащите на область кнопок таблицы кнопки «Создать», «Добавить», «Исключить», «Редактировать», «Удалить».
    • Перетащите в таблицу атрибуты шаблона «Работы»:

      • «Позиция в иерархии» (свойство столбца «Доступ»: только чтение),
      • «Наименование работы»,
      • «Исполнитель»,
      • «Прогресс»,
      • «Дата начала плановая»,
      • «Дата начала»,
      • «Дата окончания плановая»,
      • «Дата окончания»,
      • «Зависимости» (в свойствах столбца установите флажки «Разрешить создание записей» и «Разрешить редактирование записей»).
    Свойства таблицы работ на форме
    Свойства таблицы работ на форме
